米拉务公司:半年实现三大节点 奋力冲刺“双过半”
来源:米拉务公司
作者:张天静
日期:2022-06-30



     2022年上半年,面对印尼持续蔓延的新冠疫情和复杂多变的国际形势,米拉务公司坚持“海纳百川、投创未来”的新定位,紧盯“两不超、三个零”目标,自我加压,矢志奋斗,提升“五个核心能力”,全力以赴加速推进工程建设,先后实现了2号锅炉大板梁就位、1号主厂房封闭、1号汽机台板就位3个重要里程碑节点,“双过半”目标提前实现。

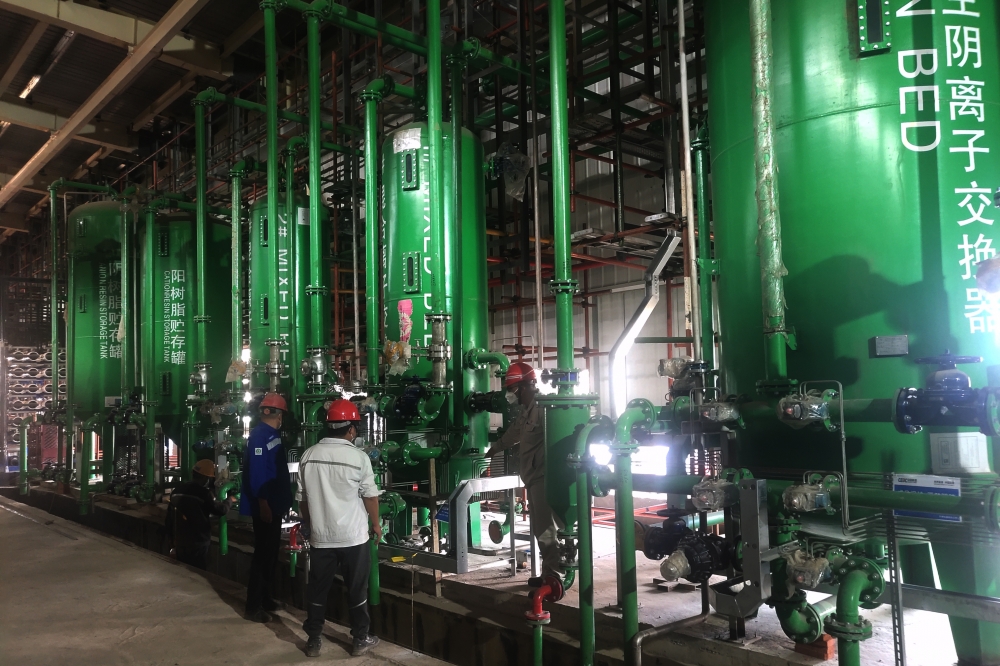

     咬定工期主线保“正点”。米拉务公司提前谋划,争取提前量,设定“6.30”“9.30”内控里程碑节点计划,围绕厂用受电、化学制水、锅炉水压、汽机扣缸、输煤系统投用五条主线,成立6个工作专班,对内加大激励力度,对外加强外部协调,实施重点专项工作挂牌督办,跟踪推进,确保各项目里程碑节点按期实现。目前,项目总体工程量完成60.17%,关键线路施工进度正常,一级网络进度和里程碑节点正点率100%。

      加快设备发运保“口粮”。米拉务公司克服国际大宗材料涨价、疫情造成国内设备生产交付滞后、国际海运费暴涨、国内外阶段性港口封闭、人员禁入、订船发运困难、印尼侧可用港口浪涌大、卸货窗口期短等困难,加强国内设备生产催交,全力组织订船发运,提高接卸清关效率,形成设备供应全链条有效衔接,高效运转的物资保障体系。上半年,累计完成31批次设备发运,共计发运9.7万立方,完成总量的93.2%,所有大件设备已全部发运到场,为工程建设提供了充足“口粮”。

      严格造价管理控“成本”。米拉务公司把盈利能力作为工程建设的第一能力,紧盯“不超概算”目标,成立六个“不超工期”保障组,五个不超概算保障组,全员全过程开展造价控制。积极开展设计优化工作,累计实现优化降造约5000万元;加强物资免退税工作,实际印尼进口免税率高达95.7%,中国出口退税做到应退尽退;每月开展经济活动分析,严格控制各项费用支出,较好实现了项目法人管理费管控;积极推进一揽子商务争议问题解决,确保工程造价可控在控。
