米拉务项目虎年春节连续施工
来源:米拉务公司
作者:张天静
日期:2022-02-07

图片4 - 副本.png

米拉务公司虎年春节连续施工,现场作业气氛热烈,各作业面施工井然有序。大年初二、初三、初四连续三天公司组织监理公司、天津电建对现场进行检查,早上6点半参加班前会,认真开展三讲一落实,检查现场安全文明施工措施落实。

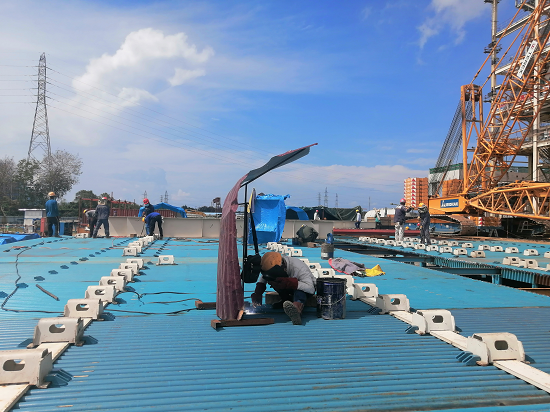

2022年公司明确重点建设目标,各部门紧紧围绕公司年度重点工作,逐项分解任务、细化措施、落实责任,确保项目资金充足、人力保障到位、物资器具供应及时。施工现场成效显著,在汽轮机12.6米平台,1号发电机定子已经就位,1号汽轮机台板安装完成,#0、#1、#3高压加热器就位完成,两台汽轮机大件卸车已完成。1号锅炉水冷壁吊挂装置组合安装完成;旋风分离器吊挂装置组合安装完成50%,前包墙组合完成90%。海域取水泵房850立方大体积混泥土浇灌成功,为下一步水泵房沉井施工打下坚实的基础。专项设施也有了突破性的施工成果,1-5号铁塔的塔脚陆续完成,集控室装修完成。这一连串的施工成果,都凝聚了参建人员忠诚担当的责任和使命,为米拉务项目建设发展付出了巨大的艰辛。

随着印尼疫情的越发严峻,公司也十分关爱员工,疫情防控保障有力,及时配发防疫物资,开展施工区域硬隔离,要求施工人员严格按照公司防疫手册执行准入等措施。短短的节假日,浓浓的新年味,新年,新气象,米拉务人正以高昂的工作热情和顽强拼搏的精神奋战项目一线,为米拉务项目早日投产发电贡献力量。
